从样件到量产:人形机器人精密零件的CTQ、尺寸链与工艺控制

解析人形机器人关节壳体、轴承座、输出法兰等精密零件如何从样件导入量产:识别CTQ、建立尺寸链、验证量产工艺、测量系统与过程能力,并通过控制计划、SPC、追溯和变更管理稳定复制。

发布:2026年7月30日 更新:2026年7月30日 28 分钟阅读
本文内容

直接结论

从样件到量产,真正发生的变化不是数量从5件变成5000件,而是制造目标发生了改变:

样件阶段:证明设计可以被做出来
试产阶段:证明工艺路线可以重复
量产阶段:证明过程可以在节拍、批次和时间变化下持续受控

样件工程师可以通过反复找正、手工修正、增加测量和放慢参数完成一件合格零件;量产过程却不能依赖某一个人的经验,也不能每件都重新调试。它必须把经验转化为明确的基准、程序、工装、刀具寿命、检测方法、抽样频率和异常反应。

对于人形机器人关节壳体、轴承座、减速器定位座、输出法兰和编码器安装结构件,量产导入的核心是三件事:

  1. 识别真正决定关节功能的CTQ;
  2. 把单件公差组织成完整的功能尺寸链;
  3. 用量产条件验证工艺,并建立可持续的过程控制。

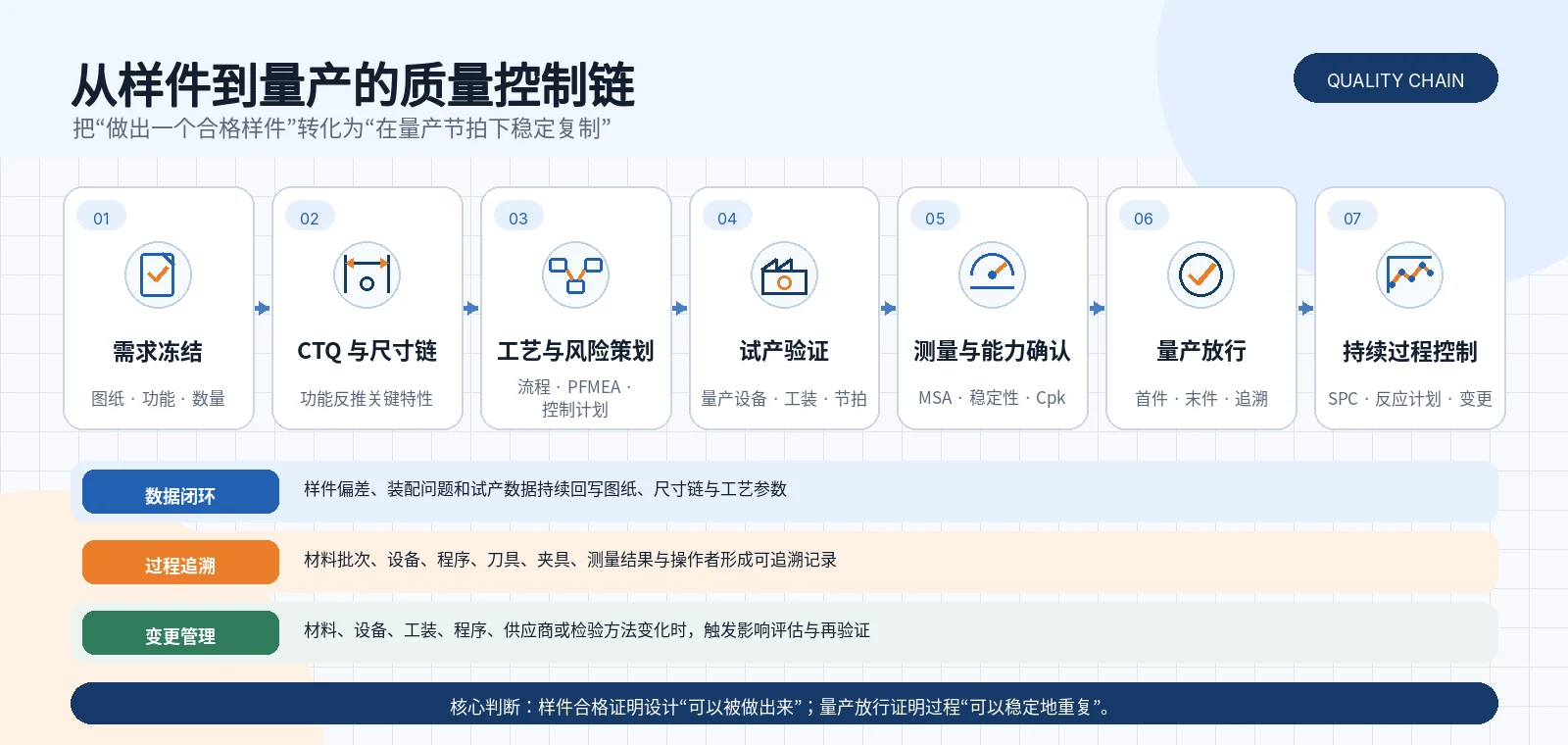

从需求冻结、CTQ和尺寸链、工艺策划、试产验证到SPC与变更管理的人形机器人零件量产质量控制链
图 1|从样件到量产,不是简单放大数量,而是把功能要求转换成一条可验证、可追溯、可持续控制的制造链。

1. 为什么样件合格不等于量产准备完成?

样件制造通常具有几个特殊条件:

  • 数量少,可以投入更多调机和测量时间;
  • 由经验较强的人员操作;
  • 可以选择状态最好的机台和刀具;
  • 工装、程序和检验方法仍在不断调整;
  • 出现偏差后,可以逐件修正;
  • 材料批次、换班和长期刀具磨损尚未充分出现。

因此,一个样件尺寸报告只能说明:在当时的材料、机台、装夹、刀具、环境和测量条件下,这件零件符合要求。

它不能自动证明:

  • 第二批材料仍会保持相同变形趋势;
  • 换一名操作者后基准不会变化;
  • 刀具接近寿命末端时孔径仍然稳定;
  • 阳极氧化膜厚波动不会破坏轴承配合;
  • 量产节拍下零件温度和测量结果仍可控;
  • 500件以后仍能保持同样的同轴度和端面跳动。

样件是产品可制造性的初步证据,量产需要的是产品与生产过程的共同证据。

2. 第一件事不是做控制图,而是冻结要求

量产导入前必须明确“要稳定复制的到底是什么”。如果图纸、装配关系和验收状态仍不清楚,统计工具只会把混乱的数据整理得更漂亮。

建议至少冻结以下内容:

冻结对象需要明确的问题
图纸与版本哪一个版本有效?3D与2D冲突时以什么为准?
功能基准哪条轴线、哪个端面和哪个止口决定装配?
配套件轴承、减速器、电机、编码器是否已确定型号和配合?
最终状态尺寸在机加工、表面处理、压装还是总成状态验收?
数量与节拍样件、小批、月需求和目标节拍分别是多少?
检验交付是否要求全尺寸、材料报告、能力数据或装配验证?
变更权限哪些变更必须通知或经客户批准?

人形机器人项目迭代很快,设计变更并不可怕。真正危险的是版本变化没有同步到程序、工装、检验计划和库存批次中。

3. CTQ不是“公差最小的尺寸清单”

CTQ(Critical to Quality)是对功能、装配、性能、安全、寿命或客户失效风险具有决定性影响的特性。它可能是尺寸,也可能是材料、表面、清洁度、压装力或功能测试结果。

以关节执行器壳体为例,常见CTQ包括:

  • 两组轴承孔相对于共同关节轴线的位置关系;
  • 减速器定位止口与轴承轴线的同轴关系;
  • 输出端面对功能轴线的跳动;
  • 电机安装面的平面度与垂直度;
  • 编码器安装位相对旋转轴的偏心;
  • 轴承孔最终配合尺寸与圆柱度;
  • 薄壁区域松夹后的自由状态变形;
  • 阳极氧化后精密孔、止口和接地面的状态;
  • 装配后的转动力矩、预紧或间隙。

有些普通尺寸公差很小,只是为了外观或加工习惯;有些尺寸公差看起来较宽,却位于多段尺寸链中,会明显改变轴承预紧、齿轮啮合或编码器间隙。

所以CTQ应由以下信息共同确定:

产品功能
+ 装配关系
+ 失效模式
+ 尺寸链贡献
+ 制造敏感性
+ 检测可行性

4. 从产品功能反推尺寸链,而不是逐个看尺寸

尺寸链的作用,是说明多个零件和多个特征的偏差如何在最终装配功能上累积。

4.1 轴向尺寸链示例

关节输出端的轴承预紧或间隙,可能由以下项目共同决定:

壳体轴肩位置
+ 轴承宽度
+ 隔圈厚度
+ 减速器端面位置
+ 端盖压紧面
+ 垫片或锁紧件
= 最终轴向间隙 / 预紧

如果每个零件都按自己的图纸中心值加工,却没有检查总链条,最终装配仍可能过紧或过松。

4.2 径向与同轴尺寸链示例

输出法兰的径向跳动可能来自:

壳体轴承孔轴线偏差
+ 轴承游隙与压装变形
+ 输出轴配合偏差
+ 减速器输出接口偏差
+ 法兰定位止口偏差
= 最终输出端径向跳动

4.3 尺寸链必须回答三个问题

  1. 最终功能指标是什么?
  2. 哪些尺寸和形位误差对它有贡献?
  3. 哪些贡献项应通过设计调整,哪些应通过制造和装配控制?

尺寸链不是为了把所有公差收紧。更成熟的做法,是把公差分配到更稳定、更容易测量、成本更合理的环节,并为垫片、选配或可调结构保留必要空间。

5. 把样件问题转换成量产文件

样件阶段最有价值的成果,不只是合格零件,而是形成可复用的过程知识。

每一次偏差都应回答:

  • 是产品定义不清,还是制造过程不稳定?
  • 是材料应力、夹紧、切削、热、表面处理还是测量造成?
  • 修正动作能否标准化?
  • 该问题会不会在换批、换刀、换班或换机时再次出现?

这些结论需要进入以下文件:

文件作用
工艺流程图明确从来料到包装的全部步骤与顺序
PFMEA识别每个工序的失效模式、原因、后果和预防措施
控制计划定义产品/过程特性、方法、频率、责任和反应计划
作业指导书把装夹、找正、刀具、参数和注意事项变成可执行步骤
检验规范明确基准、测量状态、量具、程序和判定方法
刀具寿命表定义预防更换、补偿和异常磨损处理
追溯规则关联材料、设备、程序、工装、人员与测量结果

流程图、PFMEA和控制计划必须对应同一套工序编号和顺序。如果文件之间互不一致,现场很难真正执行。

6. 试产必须尽量使用量产条件

试产的目的不是再做一批漂亮样件,而是暴露量产过程中的真实波动。

应尽量使用:

  • 计划中的量产地点和机台;
  • 量产工装、夹具和软爪;
  • 量产刀具、程序和切削参数;
  • 量产材料来源和状态;
  • 实际操作人员与换班安排;
  • 计划中的检验方法和抽样频率;
  • 真实表面处理、清洗、装配和包装流程;
  • 接近目标的生产节拍。

如果试产仍然使用实验室式的慢速加工、临时夹具、额外手工修正和100%高等级测量,那么得到的数据无法代表量产。

德国VDA的生产过程与产品批准方法特别强调:批准样件应在量产地点、量产设备、量产工装、合格人员和计划的量产流程下制造。这个思想同样适用于机器人精密零件:验证的不是某一台机床的极限精度,而是整个生产系统的稳定输出能力。

7. 先确认测量系统,再讨论过程能力

CTQ数据只有在测量方法足够可靠时才有意义。

常见测量风险包括:

  • 不同人员选择的基准和测点不同;
  • CMM程序与图纸基准体系不一致;
  • 薄壁零件在测量夹具上再次被压变形;
  • 热零件与恒温后的结果不同;
  • 表面粗糙度、圆度或孔形影响接触式读数;
  • 同一特性在车间量具与实验室设备上结果不一致。

因此,正式SPC或能力分析前,应确认:

  1. 测量分辨率是否适合公差;
  2. 重复测量的波动是否可接受;
  3. 不同操作者和设备之间是否一致;
  4. 测量基准是否符合产品功能;
  5. 测量环境和零件状态是否被规定;
  6. 量具是否校准并可追溯。

MSA或量具R&R不是为了完成表格,而是避免把测量噪声误判为制造波动。

8. Cpk不是量产合格证,也不是越早算越好

过程能力分析用于判断一个稳定过程的分布,相对于规格范围是否具有足够余量。

需要区分:

  • Cp关注过程分布宽度与规格宽度的关系;
  • Cpk还考虑过程中心是否偏向某一侧规格限;
  • Pp/Ppk常用于评价更长时间或总体表现,但具体方法应按客户和标准约定。

一个看起来很高的Cpk仍可能失去意义,例如:

  • 数据只来自同一把新刀具和同一个班次;
  • 操作者不断手工补偿,过程并不稳定;
  • 样本连续取自同一小段时间;
  • 分布明显非正态,却直接套用普通公式;
  • 测量系统本身波动很大;
  • 中途更换了机台、夹具或材料批次;
  • 只选择了合格数据,排除了异常点而没有说明。

正确顺序应是:

定义特性与测量方法
→ 验证测量系统
→ 收集有代表性的数据
→ 判断过程是否稳定
→ 选择适当的统计模型
→ 计算并解释能力
→ 建立持续监控与反应计划

Bosch关于机器与过程能力的公开方法也强调:能力指标只是对当前状态的估计,必须建立在稳定、可预测的过程和正确统计模型上。不能把单一指数替代工程判断。

9. 控制计划必须写清“异常时做什么”

很多控制计划只写了尺寸、量具和频率,却没有真正的反应计划。结果是发现趋势后,现场人员不知道应该停机、隔离、补偿还是继续生产。

一个可执行的CTQ控制项至少应包含:

项目示例
产品特性输出侧轴承孔直径与圆柱度
过程特性精镗刀补、主轴温度、夹紧压力
规格与目标图纸公差、工艺中心值、预警界限
测量方法气动量仪 / CMM / 圆度仪及程序编号
检验频率首件、换刀后、每若干件、末件
记录与追溯机台、刀具、夹具、批次和测量结果
反应计划停机、隔离上次合格点以后产品、复测、查因、批准后恢复

特别是“隔离范围”必须清楚。发现一件超差时,不能只处理这一件;需要追溯到上一个已确认合格的检测点,并评估期间生产的全部零件。

10. 量产初期需要加强控制,而不是马上降低检验

量产启动阶段通常还在学习真实波动,应采用比成熟量产更严格的安全启动控制,例如:

  • 提高CTQ抽样频率;
  • 首件、换刀、换班和末件确认;
  • 对薄壁、压装和表面处理后的关键尺寸增加复检;
  • 记录刀具寿命和补偿变化;
  • 对新材料批次进行对比;
  • 增加装配或功能验证;
  • 每日评审不良、返修和趋势;
  • 达到明确退出条件后再降低频率。

退出加强控制的条件不应只是“连续几天没有不良”,还应包括过程稳定、测量可靠、能力达到约定目标、异常反应有效和变更受控。

11. 人形机器人精密零件应监控哪些过程输入?

SPC并不一定只盯最终尺寸。对于某些难以及时测量或检测成本很高的CTQ,还应控制能够预测结果的过程输入。

关节壳体与轴承座

  • 毛坯材料状态与批次;
  • 粗加工后的变形量;
  • 夹紧位置与压力;
  • 精镗刀具寿命和补偿;
  • 机床与零件温度;
  • 松夹后孔径、圆度和同轴关系;
  • 表面处理膜厚及遮蔽状态。

输出法兰与轴类零件

  • 定位止口和端面跳动;
  • 热处理批次与硬度;
  • 车削、磨削基准转换;
  • 轴承配合位圆度与粗糙度;
  • 齿形或花键相对轴线的位置关系。

编码器和传感器安装结构

  • 安装面平面度;
  • 读数间隙相关尺寸链;
  • 旋转中心偏心;
  • 定位销孔位置;
  • 清洁度、毛刺和装配损伤。

过程输入与产品结果之间必须有明确的工程关系。不能因为某个参数容易采集,就默认它是关键过程参数。

12. 追溯不是贴一个批次标签

有效追溯应能回答:

这批零件使用了哪一批材料、在哪台设备、使用哪个程序和夹具、由谁加工、在什么时间完成、使用哪组刀具、经过哪个表面处理批次、测量结果是什么?

建议至少建立以下关联:

订单 / 零件版本
→ 材料炉批或批次
→ 毛坯与加工批次
→ 机台、程序、夹具、刀具
→ 检验记录
→ 表面处理与外协批次
→ 装配、包装和出货批次

追溯的价值不只是事后找责任,而是发生异常时快速缩小影响范围,避免把所有库存和在制品全部隔离。

13. 量产过程必须冻结,但不能禁止改善

瑞士ABB的供应商质量方法把量产批准后的关键过程纳入“冻结过程变更”管理:设备、工艺区域或关键材料发生变化前,需要先评估并获得相应批准。

这个原则并不是阻止改善,而是防止未经验证的变化破坏已经建立的能力。

人形机器人精密零件常见变更包括:

  • 更换材料牌号、状态、供应商或毛坯形式;
  • 转移机台、工厂或外协供应商;
  • 修改程序、工序顺序或装夹方式;
  • 更换刀具品牌、结构或寿命规则;
  • 修改阳极氧化、热处理或清洗条件;
  • 更新CMM程序、检具或测量方法;
  • 维修夹具后改变定位状态;
  • 提高节拍或改变批量大小。

每项变更都应根据对CTQ、尺寸链和过程能力的影响,确定验证等级:

文件更新
< 首件确认
< 小批试产
< 能力复核
< 装配 / 功能验证
< 客户重新批准

14. 推荐的从样件到量产导入流程

阶段1:样件可制造性验证

  • 评审图纸、基准、材料和功能接口;
  • 完成首件加工与全尺寸检测;
  • 记录实际变形、刀具、装夹和表面处理问题;
  • 与客户确认设计偏差和装配反馈。

阶段2:CTQ与尺寸链确认

  • 从关节功能和失效模式识别CTQ;
  • 建立轴向、径向和装配尺寸链;
  • 明确最终验收状态和测量方法;
  • 确认哪些特性需要过程能力或100%功能验证。

阶段3:量产工艺策划

  • 确定量产设备、工装、刀具和程序;
  • 完成流程图、PFMEA和控制计划;
  • 设置刀具寿命、抽样和异常反应;
  • 建立材料与过程追溯。

阶段4:量产条件试产

  • 使用实际人员、设备、工装和节拍;
  • 验证产能、换刀、换班和物流;
  • 收集CTQ和关键过程参数数据;
  • 验证表面处理与装配后的最终状态。

阶段5:测量与能力验证

  • 完成关键测量系统确认;
  • 判断过程稳定性;
  • 按客户约定评价能力;
  • 对能力不足的特性进行居中、降波动或防错改善。

阶段6:量产批准与安全启动

  • 完成首件、全尺寸、材料和过程文件;
  • 对未关闭风险设定临时控制;
  • 进入加强抽样和每日数据评审;
  • 达到退出标准后转入常规控制。

阶段7:持续监控与变更管理

  • 使用SPC、首末件和定期审核监控漂移;
  • 管理刀具、夹具和测量程序变化;
  • 对异常执行隔离、根因分析和永久措施;
  • 将量产数据持续回写尺寸链、工艺和设计。

15. 询价和量产导入时应提供哪些资料?

为了更准确地评估人形机器人精密零件的量产风险,建议提供:

  1. 最新2D图纸、3D模型和版本记录;
  2. 零件在关节总成中的位置和功能;
  3. CTQ、特殊特性或关键接口标识;
  4. 轴承、减速器、电机和编码器配套信息;
  5. 尺寸链、装配间隙、预紧和跳动要求;
  6. 材料牌号、状态、毛坯和表面处理;
  7. 样件问题、装配反馈和设计变更历史;
  8. 预计样件、试产、月需求和生命周期数量;
  9. 过程能力、全尺寸、材料或功能报告要求;
  10. 包装、清洁度、追溯和变更批准要求。

只有把产品功能、制造过程和量产要求放在同一张工程地图上,供应商才能判断哪些风险需要通过加工精度解决,哪些需要通过设计、装配、选配、检测或过程控制解决。

结语:量产能力是“稳定复制”的能力

人形机器人精密零件的量产,不是把样件程序复制到更多设备,也不是把所有尺寸都提高检验频率。

成熟的量产导入应形成这样的闭环:

功能要求
→ CTQ
→ 尺寸链
→ 工艺与风险策划
→ 量产条件试产
→ 测量与能力验证
→ 控制计划与SPC
→ 追溯、异常反应和变更管理
→ 数据回写设计与工艺

仲德在关节壳体、轴承座、输出法兰、减速器定位座和编码器安装结构件的项目评审中,关注的不只是样件是否能够交付,还包括量产设备和工装是否确定、CTQ是否可测、尺寸链是否闭合、刀具与表面处理波动是否纳入控制,以及发生变更后能否快速识别影响范围。

量产真正需要证明的,不是“我们曾经做对过一次”,而是“我们知道为什么能做对,并能够持续地做对”。

工程方法参考

常见问题

样件全部尺寸合格,为什么还不能直接量产?

因为样件通常由熟练人员在较充足的调机、测量和修正条件下完成,尚未覆盖量产节拍、材料批次、刀具寿命、换班、重复装夹、外协表面处理和长期漂移。量产放行需要验证产品和过程,而不只是验证一件零件。

人形机器人零件的CTQ应该由谁定义?

CTQ应由产品设计、装配、制造和质量共同确认。设计负责说明功能和风险,装配提供真实配合关系,制造判断过程敏感点,质量确定测量和控制方式。供应商不应只凭公差大小单方面猜测CTQ。

只有几十件试产,能不能计算Cpk?

可以形成初步统计认识,但是否足以作为正式过程能力证据,取决于样本量、取样方式、过程稳定性、分布和客户要求。少量、连续、经过反复调机的数据不能代表长期量产过程,不能只看一个Cpk数值。

量产后是不是只需要对CTQ做检测?

不是。CTQ需要更高等级的控制,但普通尺寸、外观、材料、清洁度和包装仍需按风险进行检验。CTQ管理的目的,是把资源优先放在决定功能和失效风险的特性上,而不是取消其他要求。

更换机台、夹具或表面处理供应商后,需要重新验证吗?

通常需要先做影响评估。凡是可能改变基准、变形、尺寸补偿、粗糙度、膜厚、测量结果或过程能力的变更,都应按风险安排首件、试产、尺寸链复核、能力确认或客户批准。

相关文章

相关加工与质量能力

相关主题

  • 人形机器人量产导入
  • CTQ管理
  • 尺寸链
  • 控制计划
  • SPC
  • Cpk
  • 测量系统分析
  • 过程变更管理
